编辑:办公室 文:关健明 图:谢重泽
南山二级电站三号发电机组自2022年大修以来,一直存在发电机侧径向轴承瓦温超高问题,只能带到机组额定负荷的50%,满负荷运行时瓦温就会超过保护定值造成事故停机。近期,南山电站工匠创新工作室组织工作室成员对该机组发电机侧径向轴承瓦温超高难题进行攻坚。

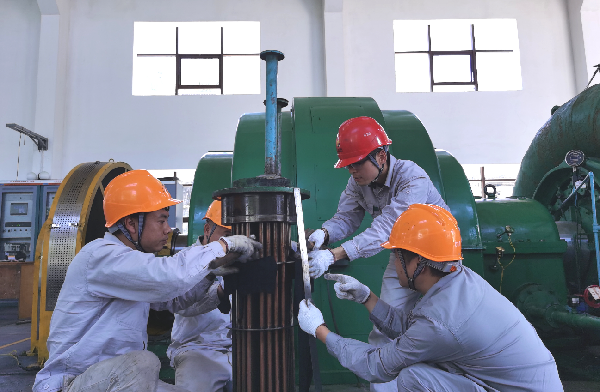

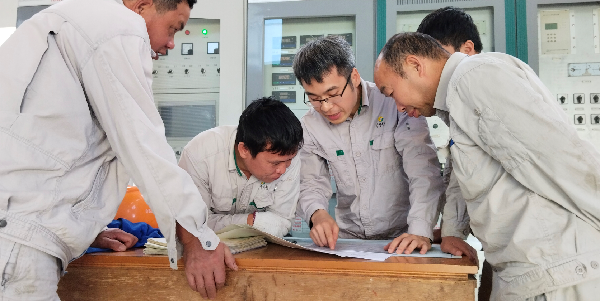

工匠创新工作室成员对机组运行工况全面测量分析,排除轴瓦安装问题,判断为轴承座内透平油循环不畅所致。仔细研究机组安装图纸、了解径向轴承座内部构造后,发现导致瓦温升高的原因为冷却器挡油板安装位置不对,重新调整后,经过6天的满负荷运行,机组瓦温维持平稳。
汛期前,南山二级电站三台机组满发,发电量达到656万千瓦时,创下建站以来月度发电量最高纪录。工匠创新工作室自创建以来,着力围绕技术攻关、技能培训、学习交流、成果转换不断推进技术革新创效,为生产经营赋能。
